グリーン改造 ・ 現場工事の流れ

ワングリーン化の改造の工事記録写真を順送りで紹介します。

設計者の違いによっては、多少異なるものがあるかもしれません。

この流れは、日本ではオーソドックスな進め方といえるでしょう。

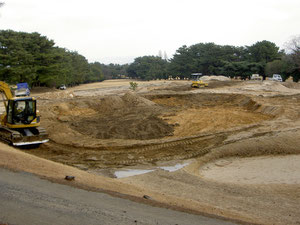

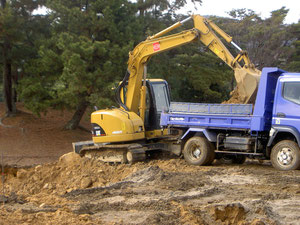

基盤工 良質土掘削・搬出
基盤工 良質土掘削・搬出

現地の芝を撤去した後、現地土は長年の目砂作業で良質土が20~30cm程度はあるものです。更に、グリーン部分は60cmは再利用可能な宝の山でもあります。この改造では、概ねの客土をこの土で補いました。その仮置き手間は経費としてみる必要はあります。



長くなりますが、流れをわかり易く掲載します。

グリーンの改良材はボラ土 30%です。

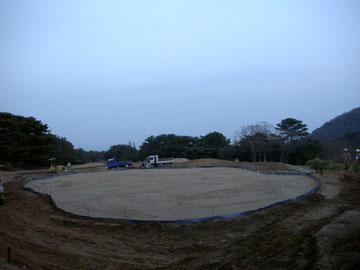

現況グリーンの床までを綺麗に取り除きました
現況グリーンの床までを綺麗に取り除きました

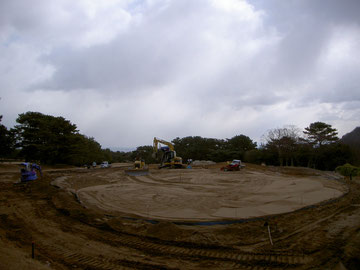

新Greenの基盤造形工
新Greenの基盤造形工
基盤完了
基盤完了

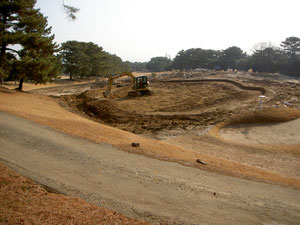

基盤排水(肋骨排水路掘削)
基盤排水(肋骨排水路掘削)
有孔菅の敷設状況 φ100コルゲートダブル菅
有孔菅の敷設状況 φ100コルゲートダブル菅
下層砕石敷均し作業
下層砕石敷均し作業
砕石厚 10cm 粒径20-40
砕石厚 10cm 粒径20-40
上層砕石 敷均し作業
上層砕石 敷均し作業
上層砕石 敷均し完了
上層砕石 敷均し完了

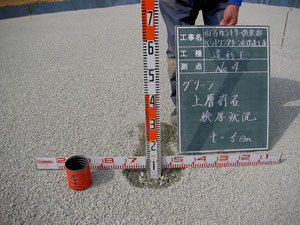

上層砕石 検側 厚5cm
上層砕石 検側 厚5cm
下層砂 敷均し作業 中国砂 原砂
下層砂 敷均し作業 中国砂 原砂
下層砂 敷均し完了
下層砂 敷均し完了
下層砂 厚検側 砂厚15cm
下層砂 厚検側 砂厚15cm

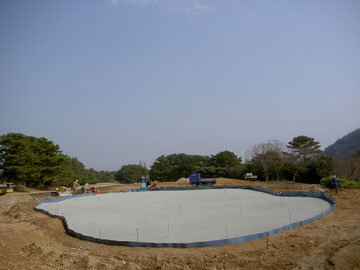

上層 混合砂 敷均し作業
上層 混合砂 敷均し作業
グリーン面 仕上げ整地作業
グリーン面 仕上げ整地作業
上層混合砂厚 検側 15cm
上層混合砂厚 検側 15cm

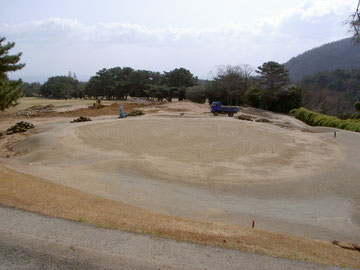

周辺最終仕上げ完了
周辺最終仕上げ完了
張芝状況 L93
張芝状況 L93
張芝完了
張芝完了
完了 オープン前状況
完了 オープン前状況
